وفق دراسة أكاديمية محكّمة نشرتها Wiley في (2025) فإن 80% من مشاريع البناء السعودية تتجاوز ميزانياتها المرصودة، و95% منها تتخطّى جدولها الزمني بمتوسط 160% من الوقت الأصلي. هذه الأرقام لا تعني أن المشاريع غير مربحة، ولكن تلفت الانتباه إلى إن التسعير الأوّلي لم يكن دقيقًا.
وأكثر بنود التسعير التي تُخطئها الميزانيات الأوّلية هو تكلفة المواد، وهو البند الذي يتراوح بين 60% و75% من التكلفة الإجمالية.
هذا الدليل يأخذك خطوةً خطوة من جدول الكميات إلى أرقام يمكن الاعتماد عليها؛ لتتمكن من حساب تكلفة مواد البناء لمشروعك القادم بدقة وفاعلية.
لماذا تحدد دقّة تكلفة المواد هامش ربحك؟
وفق تقرير Turner & Townsend للسوق السعودي (KSAMI 2025)، بلغ متوسط تكلفة البناء في الرياض 3,112 دولار للمتر المربع وهو الأعلى في الشرق الأوسط، ارتفاعًا من 2,593 دولار في 2024 (بمعدل زيادة 20% في سنة). ويتوقع التقرير ذاته تصاعدًا إضافيًا في تكاليف البناء بنسبة 5% خلال 2025.
وعلى المستوى الشهري، يرصد مؤشر تكاليف البناء (CCI) الصادر عن هيئة الإحصاء العامة —الذي يُغطّي 51 بندًا من مدخلات البناء عبر 13 منطقة في المملكة— ارتفاعًا بلغ 0.4% شهريًا في القطاع السكني و0.5% في غير السكني (يوليو 2025).
هذا يعني أن الأسعار التي سعّرتَ عليها عرضك في بداية المشروع قد تختلف بشكل ملموس عن الأسعار حين تصل إلى قرار الشراء الفعلي.
المعادلة عملية: مقاول قدّم عرضًا على أساس أسعار مواد حسبها مبكرًا، ثم وجد أن سعر الحديد ارتفع 14% في الشهر الذي يحتاج فيه التوريد وهذا الفرق بين التقدير والواقع خرج من هامش ربحه. لذلك فإن الحساب الدقيق للمواد مع هامش أمان مبنيّ على بيانات حقيقية هو الجدار الأول في حماية ربحية المشروع.
3 أسس لا يجب تجاوزها قبل حساب تكلفة مواد البناء
1. وثائق التصميم المكتملة
المخططات الإنشائية والمعمارية والميكانيكية والكهربائية كلّها يجب أن تكون نهائيةً قبل إعداد الكميات. الحساب على مخطّط أوّلي يُنتج أرقامًا ناقصة أو مبالغًا فيها، ويصعب مراجعتها لاحقًا.
2. المواصفات الفنية لكل مادة
المواصفة تُحدّد السعر الفعلي. فمثلًا، حديد تسليح B500B ليس بسعر حديد عادي، وأسمنت OPC ليس بسعر أسمنت مقاوم للكبريتات. كل مادة لها مستويات جودة ومتطلبات تشترطها هيئة SASO، وهذه المتطلبات تُحدّد السعر قبل أي تفاوض مع المورّد.
3. معايير قياس الكميات
إعداد جدول الكميات يتبع معايير قياس موحّدة:
- معيار RICS — الكود البريطاني لقياس الكميات (Code of Measuring Practice) هو المعيار الاحترافي المعتمد دوليًا ويُطبَّق على كثير من المشاريع في المملكة.
- في السوق السعودي الأشمل، تُستخدم أيضًا Saudi Standard Method of Measurement (SSMM) في المشاريع الكبرى.
هذه المعايير تضمن أن كل مدير مشروع وكل مقاول يقيسون بالطريقة نفسها فتكون المقارنة ممكنة.
ما هو جدول الكميات (BOQ) وما هي محتوياته؟

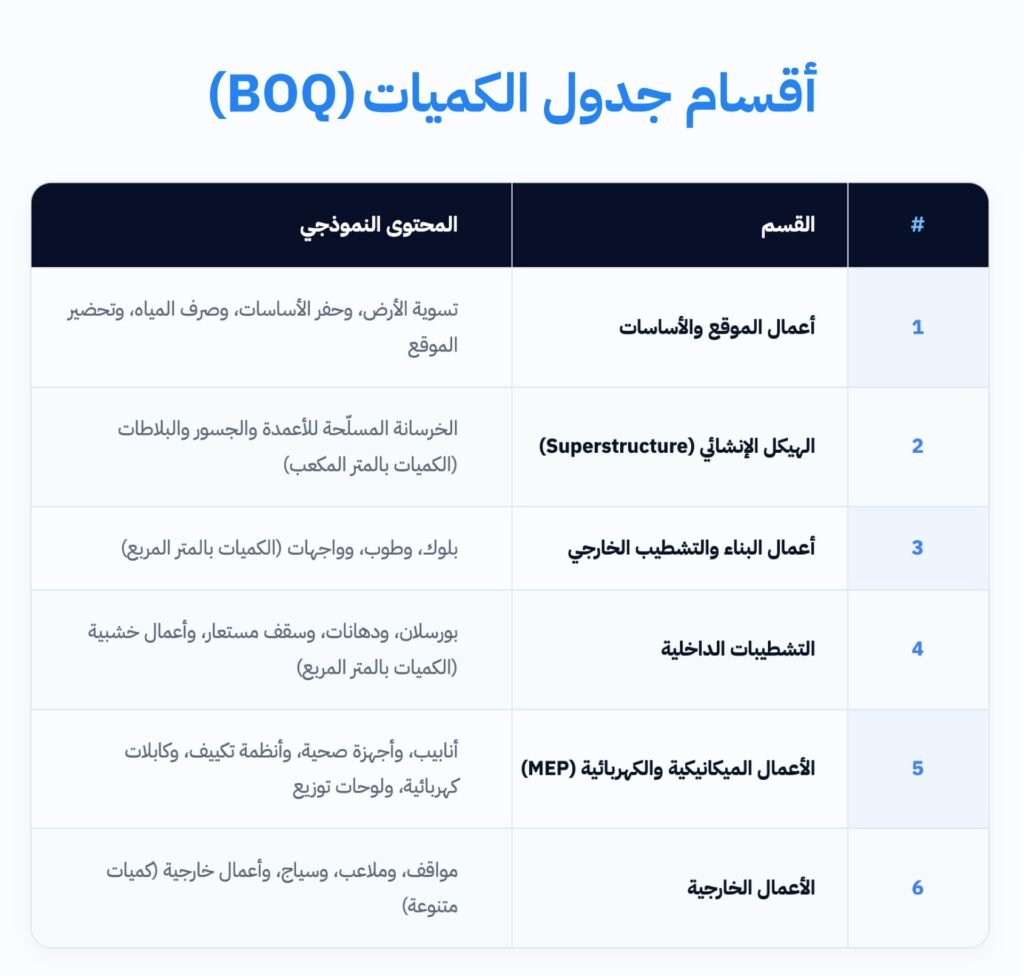

جدول الكميات هو وثيقة تُفصّل كل مادة وعنصر عمل في المشروع بكميات قابلة للقياس، يُعدّه عادةً مساح الكميات (Quantity Surveyor) بعد اكتمال التصاميم، ويتم بناءه على ستة أقسام متسلسلة هي:

لكل بند في الجدول: يجب وصف المادة، ووحدة القياس (طن، م², م³، كيس، متر طولي)، والكمية، وسعر الوحدة. والحاصل هو إجمالي تكلفة كل بند.
أبرز بنود مواد البناء وكيف تُسعّر كل منها
أولًا: حديد التسليح
يُحسب بالطن. الكمية تُستخرج من مخططات الإنشاء (حجم الخرسانة × نسبة التسليح حسب التصميم). السعر المرجعي الحالي (فبراير 2026): 2,260 ر.س/طن (سعر مصنع HADEED، CPT الرياض، لا يشمل VAT)، وفق اتحاد الحديد والصلب العربي. السعر المُسلَّم للموقع أعلى — ما بين 2,800 و3,200 ر.س/طن بعد تطبيق ضريبة القيمة المضافة (VAT) وتكاليف التوزيع. أضِف هدرًا نموذجيًا 5–8% على الكمية المحسوبة.
ثانيًا: الأسمنت
يُحسب بالكيس (50 كجم) أو الطن. الكمية تنبثق من حجم الخرسانة والملاط المطلوبَين. المتوسط الحالي: 15.81 ر.س/كيس (أسمنت أسود وطني) وفق مؤشر مركز المقاول (مايو 2026). هدر الأسمنت المعياري 3–5%. للكميات الكبيرة (بالبالة أو الحاوية) ستجد شروط أفضل مع المصنّع مباشرةً.
ثالثًا: الخرسانة الجاهزة (Ready-Mix)
تُحسب بالمتر المكعب. في المشاريع الكبيرة والمتوسطة، الخرسانة الجاهزة من محطّة إنتاج مرخّصة أكثر كفاءةً من الخلط الموقعي. السعر يتضمّن عادةً التوصيل لذا تحقّق إن كان يشمل مضخّة الصبّ.
رابعًا: أعمال البناء (بلوك وطوب)
تُحسب بالمتر المربع للجدران بعد حسم المساحات (فتحات الأبواب والنوافذ). البلوك الخرساني هو الأكثر شيوعًا في الإنشاء السعودي. والسعر يتضمّن مادة البلوك فقط أما الملاط يُحسب منفصلًا.
خامسًا: التشطيبات (بورسلان ودهانات)
البورسلان يُحسب بالمتر المربع مع إضافة هدر 10–15% للقطع. الدهانات تُحسب بالمتر المربع بعد حسم الفتحات، مع هدر 10%. هذه الفئة تتفاوت تفاوتًا كبيرًا حسب مستوى التشطيب المطلوب.
سادسًا: الأعمال الميكانيكية والكهربائية (MEP)
تُحسب الأنابيب بالمتر الطولي حسب القطر، والتوصيلات الكهربائية بالنقطة أو المتر، والأجهزة الصحية بالقطعة. وقد تشكل الأعمال الميكانيكية والكهربائية 20–25% من تكلفة المشروع في مشاريع الإنشاء المتكاملة، وللحصول على أرقام دقيقة يجب استشارة متخصّص.
معادلة التسعير الفعلية لكل بند بمواد البناء
المعادلة الأساسية هي:
التكلفة = الكمية المُقاسة × (1 + نسبة الهدر) × سعر الوحدة × (1 + VAT 15%) + تكلفة النقل

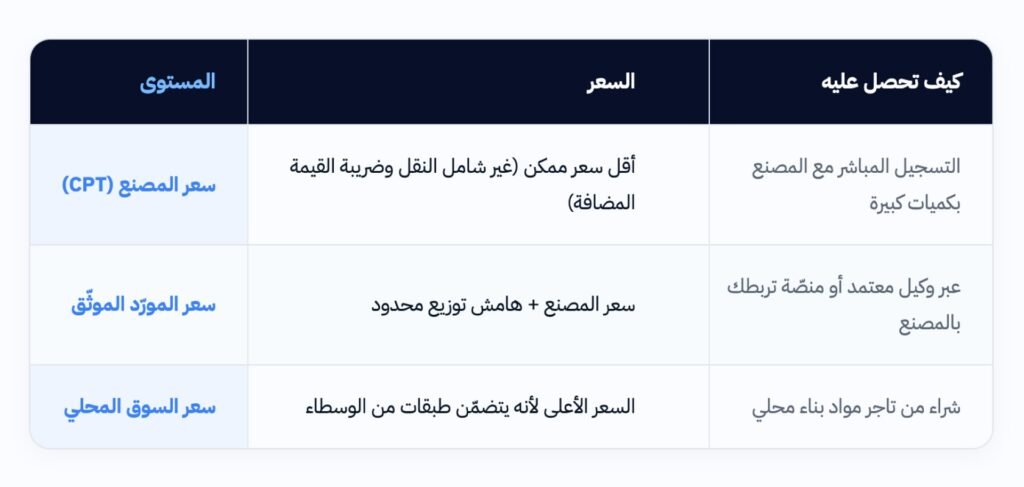

لكن “سعر الوحدة” بحدّ ذاته له ثلاثة مستويات:

إضافةً إلى المعادلة، يجب دائمًا تضمين هامش الطوارئ (Contingency) بنسبة 5–10% على إجمالي تكلفة المواد وليس على الكميات. هذا الهامش يستوعب التغيّرات الطارئة في نطاق العمل والتذبّذبات السعرية قصيرة المدى.
بيئة التسعير في السوق السعودي اليوم: ما الذي يجعلها أصعب؟
هناك ثلاثة تحديات هيكلية تجعل تسعير مواد البناء في السعودية خلال 2025–2026 أكثر تعقيدًا من المعتاد:
- التصاعد السعري المستمر: تصاعد تكاليف البناء متوقّع بـ 5% في 2025 وفق Turner & Townsend، كما يُظهر مؤشر CCI لهيئة الإحصاء ارتفاعات شهرية متواصلة في القطاعَين السكني وغير السكني. الأسعار التي تبني عليها ميزانيتك اليوم ستكون مختلفة بعد ثلاثة أشهر.
- مدد التوريد المُطوَّلة: تقرير Turner & Townsend يُحدّد مدد توريد تصل إلى 25 أسبوعًا لبعض منتجات الأثاث، والتجهيزات، والمعدات (FF&E)، وضغوط سلسلة التوريد تمتدّ لتشمل مواد أساسية. التأخير في الطلب يُعرّضك لسعر مختلف حين يصل الموقع لمرحلة التوريد.
- شحّ العمالة المتخصّصة وتأثيره على أسعار التركيب: تقرير KSAMI 2025 يُصنّف شحّ العمالة الماهر في الأعمال الميكانيكية والكهربائية (MEP) وأعمال التشطيب ضمن أبرز التحديات. هذا يرفع تكلفة التركيب ويُطوّل مدد التنفيذ، مما يزيد الضغط على بنود التكلفة غير المباشرة.
التعامل مع هذا الواقع يستلزم: تسعير في وقت أقرب من موعد الشراء الفعلي بدل الاعتماد على أسعار قديمة، والحصول على تثبيت سعر موثّق من المورّد قبل التأكيد على أسعار العرض.
كيف تتحقّق من تسعيرتك قبل تقديم العرض؟
الحساب النظري وحده لا يكفي. التسعير يجب أن يُختبر في السوق الفعلي قبل أن تُقفل عرضك.
وإليك ثلاثة مصادر للتحقّق:
1. مؤشرات الأسعار الرسمية: مؤشر مركز المقاول يُعطيك نقطة مرجعية للأسعار الشهرية. مؤشر CCI لهيئة الإحصاء يُعطيك الاتجاه العام. هذه مرجع للحكم، لا للتسعير النهائي.
2. الأسعار المعلنة من المصنّعين: HADEED وأسمنت اليمامة وغيرهم يُعلنون أسعارهم شهريًا للموزّعين المعتمدين. هذا يُعطيك السعر الأدنى الممكن في السوق كمرجع.
3. طلب عروض أسعار فعلية من الموردين: الأدقّ وإن كان يستهلك وقتًا. الحلّ الذي يجعله عمليًا: إرسال RFQ رقمي في دقائق إلى عدد من الموردين واستقبال عروضهم في مكان واحد — بدل الاتصالات المتفرّقة.
كيف تسهّل عليك “وتد” حساب تكلفة مواد البناء وطلب عروض الأسعار؟
الخطوة المنطقية بعد إعداد جدول الكميات هي تحويله إلى طلبات عروض أسعار (RFQ) تصل إلى الموردين الموثّقين. وتد تُقدّم هذا المسار بشكل مُدمج داخل منصتها دون الحاجة إلى الرجوع إلى مختلف المنصاد ومراجعة العديد من المؤشرات:
1. خذ كل بند في جدول الكميات (Bill of Quantities – BOQ): المادة، ووحدة القياس، والكمية الإجمالية مع هدر مضاف.
2. أدخله في طلب عرض سعر واحد: من داخل حسابك في منصة وتد، حدّد المواصفة والكمية وموعد التوريد وموقع الموقع.
3. يصل طلبك إلى موردين متعدّدين في آنٍ واحد: بدل الاتصالات اليدوية، ستصلك عروض متنافسة في مكان واحد.
4. قارن العروض وتحقّق من تسعيرتك: السعر الذي حسبته تقديريًا يواجه اختبار السوق الحقيقي. إذا كانت العروض أعلى من تقديرك، لديك الوقت لإعادة التسعير أو التفاوض.
5. اختار وأغلق الطلب بشروط واضحة: أمر الشراء يُنشأ تلقائيًا بالكميات والسعر وموعد التوريد. المادة تُوصَل في موعدها، والدفع فوري أو آجل حتى 6 أشهر.
هذا المسار يُحوّل جدول الكميات من ورقة تقدير إلى أداة شراء، والكميات ذاتها تتحوّل إلى طلبات توريد فعلية في نفس الدورة.
الأخطاء الأكثر تكلفةً في حساب تكاليف المواد
- إغفال هدر المواد: الفرق بين الكمية المقيسة والكمية المُستهلَكة حقيقي في كل مشروع. يتراوح مستوى الهدر في حديد التسليح 5–8%، وفي بلاط التشطيب 10–15%، وفي دهانات 10%. الميزانية التي لا تُضمّن الهدر ستواجه عجزًا حتميًا.
- التسعير على أسعار قديمة: سعر المادة قبل ثلاثة أشهر لم يعد صالحًا كمرجع. في سوق يسجّل ارتفاعات شهرية وتصاعد سنوي 5%، أسعار العرض يجب أن تُبنى على أسعار حديثة مُحدَّثة قبل أسابيع من تقديم العرض.
- الاعتماد على سعر الوحدة وحده بدون تكلفة النقل: سعر الطن في موقع المصنع ليس ما ستدفعه لتصل المادة لموقع مشروعك. النقل قد يُضيف ما بين 100 و200 ر.س/طن على حديد التسليح مثلًا.
- إغفال الـ VAT 15% في حسابات الميزانية: مشتريات كبيرة دون احتساب VAT يعني أن الميزانية الفعلية منقوصة 15% منذ البداية.
- عدم تضمين هامش التغيير (Contingency): التغييرات في نطاق العمل حاضرة في أغلب المشاريع. 5–10% من تكلفة المواد كهامش طوارئ يُنجّيك من الخسارة حين تأتي التعديلات.
- تسعير على مورّد واحد بلا مقارنة: الفارق السعري بين الموردين للمادة ذاتها يصل إلى 15%. الميزانية المبنية على عرض مورّد واحد دون مقارنة ليست دقيقة — هي سعر وليس تقديرًا.
الخلاصة: التسعير الدقيق يبدأ قبل طلب المواد بكثير
80% من مشاريع البناء السعودية تتجاوز ميزانياتها. هذه الإحصائية هي نتيجة تسعير يفتقر إلى المنهجية، والمقاول الذي يبني ميزانيته على جدول كميات مكتمل بمواصفات دقيقة مع نسبة هدر محسوبة وهامش طوارئ مبنيّ على بيانات، يبدأ من موقع أقوى بكثير.
بيئة السوق السعودي في 2025 تجعل التحقّق من التسعير قبل إغلاق العرض ضرورةً لتجنب الخسارة.و أسرع طريقة للتحقّق هي إرسال RFQ في وتد ومقارنة العروض الفعلية مع تقديرك قبل أن تُقدّم عرضك لا بعده.
ترشيحات الصور
◦ ◦ إنفوجرافيك: معادلة حساب تكلفة المادة الواحدة (كمية × هدر × سعر وحدة × VAT + نقل) — مصطلح الميزانية بصريًا — مناسب للسوشيال كـ carousel.
◦ جدول BOQ نموذجي مُكتمل بالأقسام الستة — مرجع بصري لبنية جدول الكميات.
◦ مقارنة عروض حقيقية لنفس المادة من موردين مختلفين في وتد — دليل بصري على أهمية مقارنة الأسعار — يُثبت أن فجوة 15% حقيقية.
